工程快报丨柬埔寨码头项目多项关键节点工程接连告捷

发布时间: 2026-04-30 来源:

近日,柬埔寨国公省2×450MW燃机联合循环电站项目配套码头工程捷报频传:钢管桩预制任务全面完成,引桥下横梁施工提前15天完工,首艘货船顺利试靠重件码头,基础工程取得阶段性重要成果。

自开工以来,项目团队面对设计频繁调整、境外资源组织困难及雨季施工等多重不利因素,始终坚持目标导向,强化全过程管控,科学优化施工组织,稳步推进各项建设任务。

钢管桩预制是码头工程的关键基础工序。自2025年11月16日首根钢管桩顺利下线,项目团队连续攻坚5个月,于2026年4月23日圆满完成全部预制任务,顺利达成阶段性建设目标,为后续海上施工奠定了坚实根基。

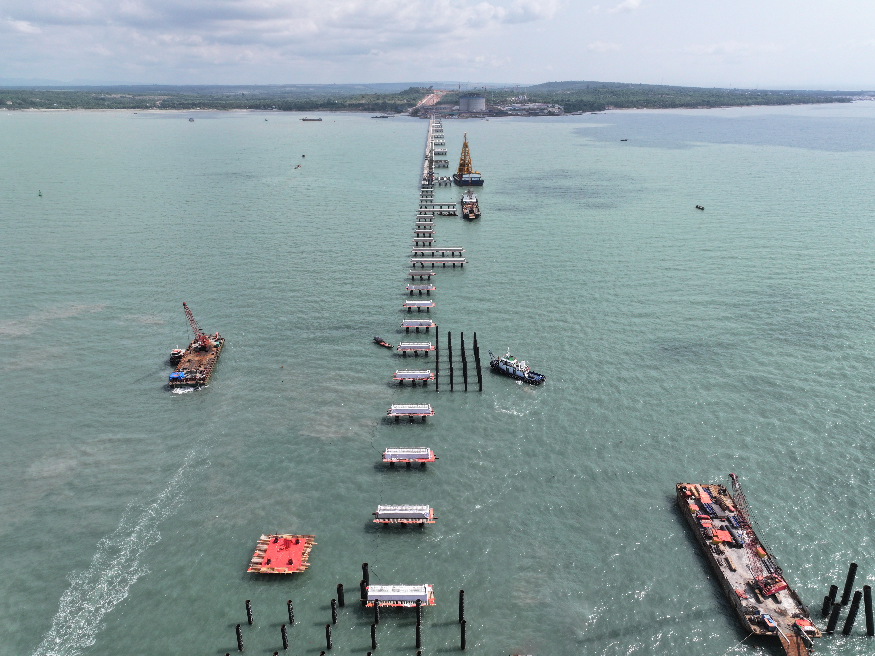

引桥下横梁首榀于2025年12月7日浇筑。施工过程中,项目团队科学统筹工序衔接、细化施工计划,施工效率大幅提升。2026年4月18日,最后一榀下横梁顺利完成,较计划工期提前15天,为上部结构施工创造了有利条件。

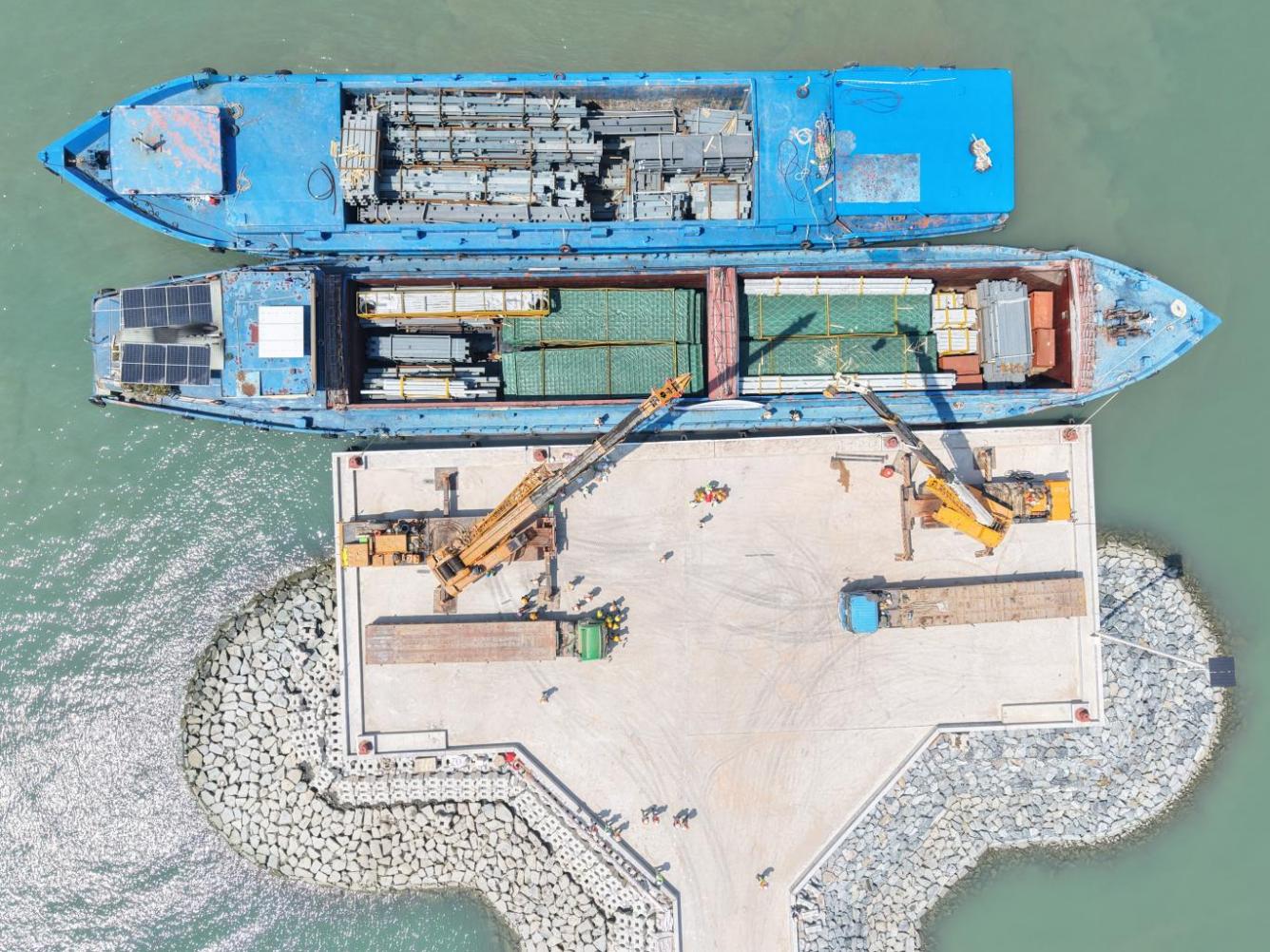

重件码头于2月28日主体完工后,项目团队乘势而上,加快各项附属设施建设。4月25日,码头顺利接靠第一艘货轮,达到运行条件,为后续电站各类大件设备上岸打通了关键通道。

期间,中海总局副总经理、财务总监徐德健赴项目现场开展调研检查,结合中央企业安全生产“十条硬措施”进行现场宣贯。他强调,要以高质量履约为主线,持续强化安全红线意识和底线思维,统筹抓好质量、安全与进度管控,确保项目安全平稳推进、优质高效完成,全力将该项目打造为保障柬埔寨能源安全、服务“一带一路”高质量发展的标杆工程。
