工程快报丨柬埔寨码头工程钢管桩沉桩及引桥梁板安装任务圆满完成
发布时间: 2026-06-02 来源:

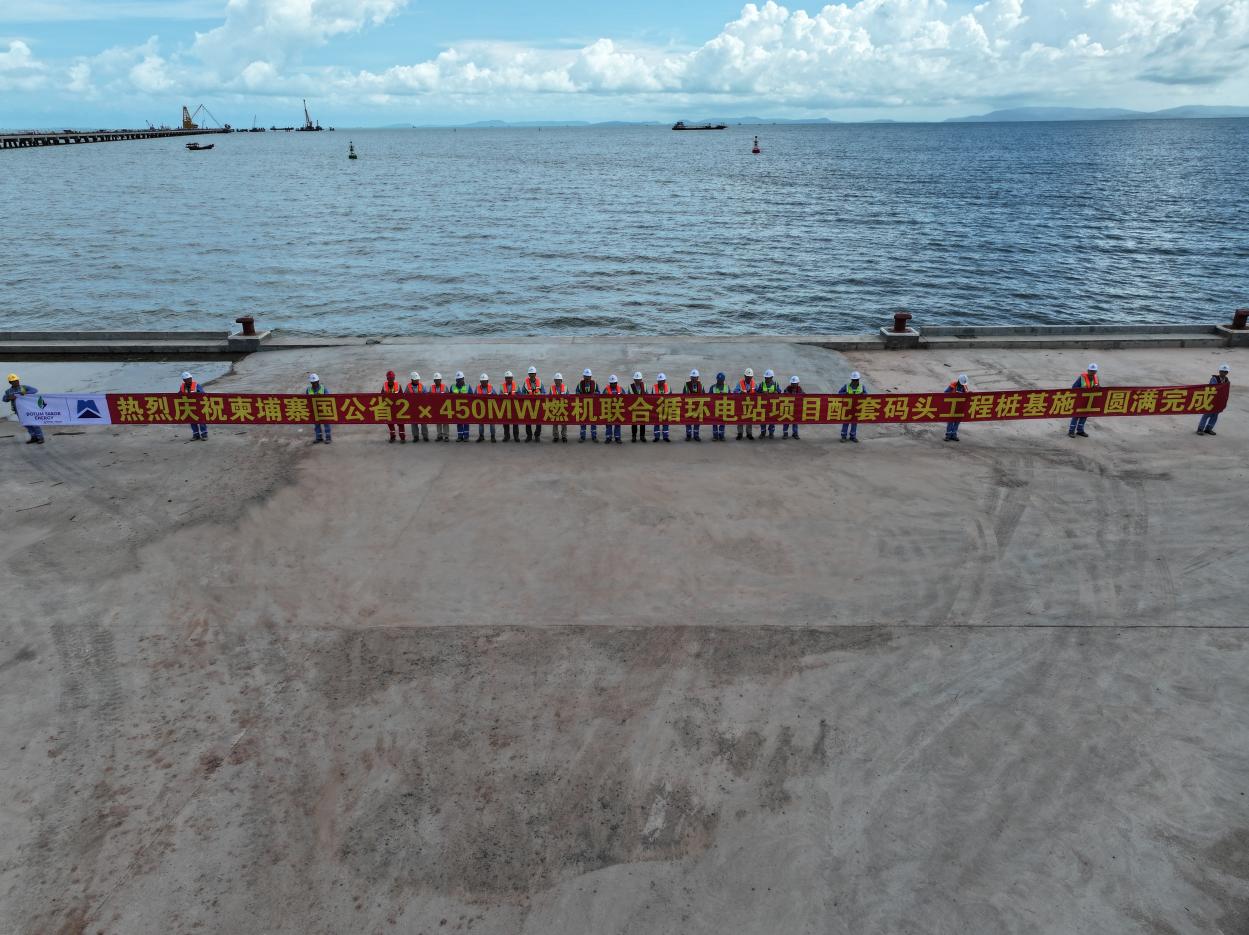

近日,柬埔寨国公省2×450MW燃机联合循环电站项目配套码头工程迎来两大节点:443根钢管桩沉桩任务圆满完成,引桥617榀梁板全部安装就位,实现全线贯通,项目建设取得突破性进展。5月24日,国机工程集团副总经理陈军深入码头现场调研指导,见证钢管桩沉桩完成关键节点,对项目团队取得的阶段性成果给予充分肯定。

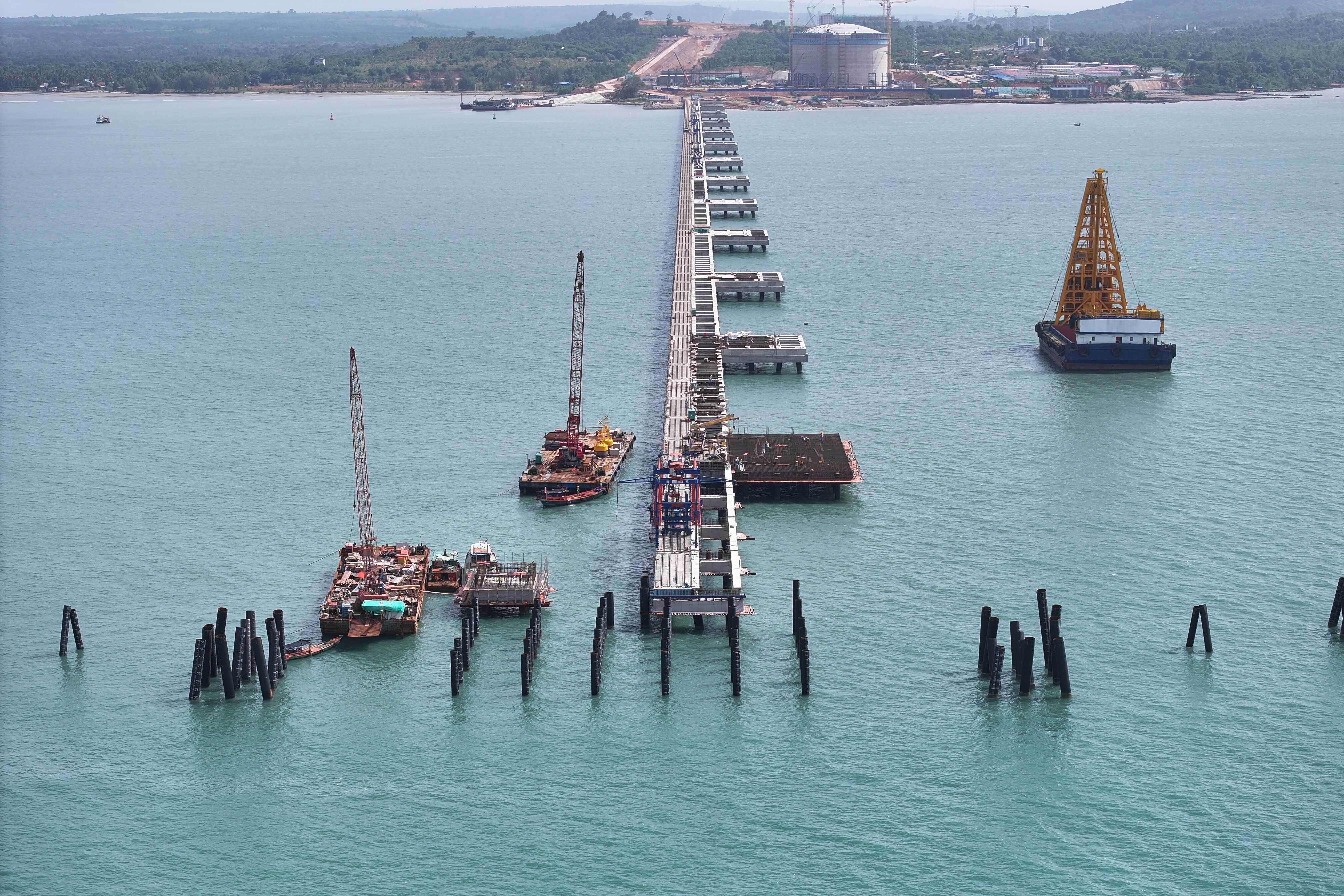

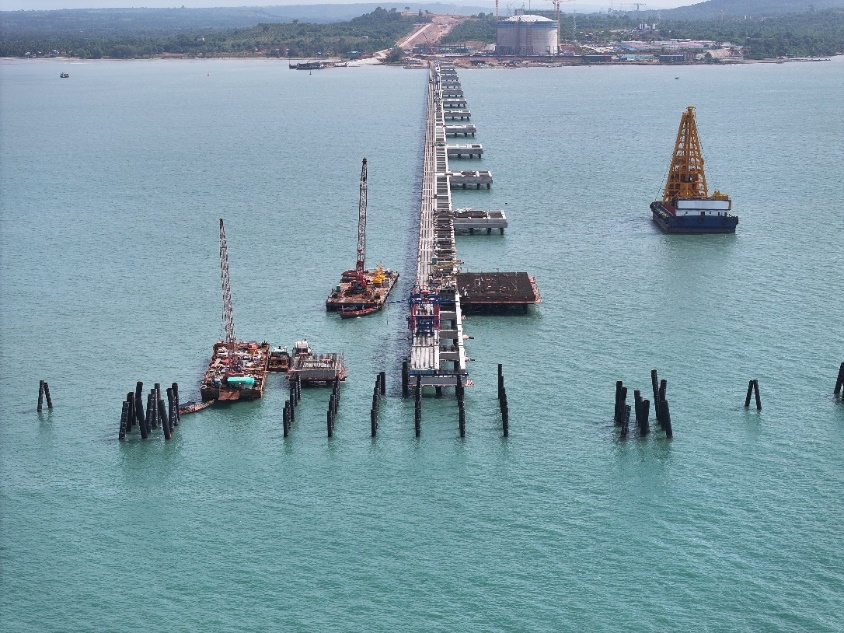

自2025年11月28日钢管桩沉桩施工启动以来,项目团队克服海上环境复杂、安全管控难度大等挑战,精心策划、科学组织,历时近6个月,于2026年5月24日顺利完成全部443根钢管桩沉桩任务,筑牢码头水下结构安全根基。

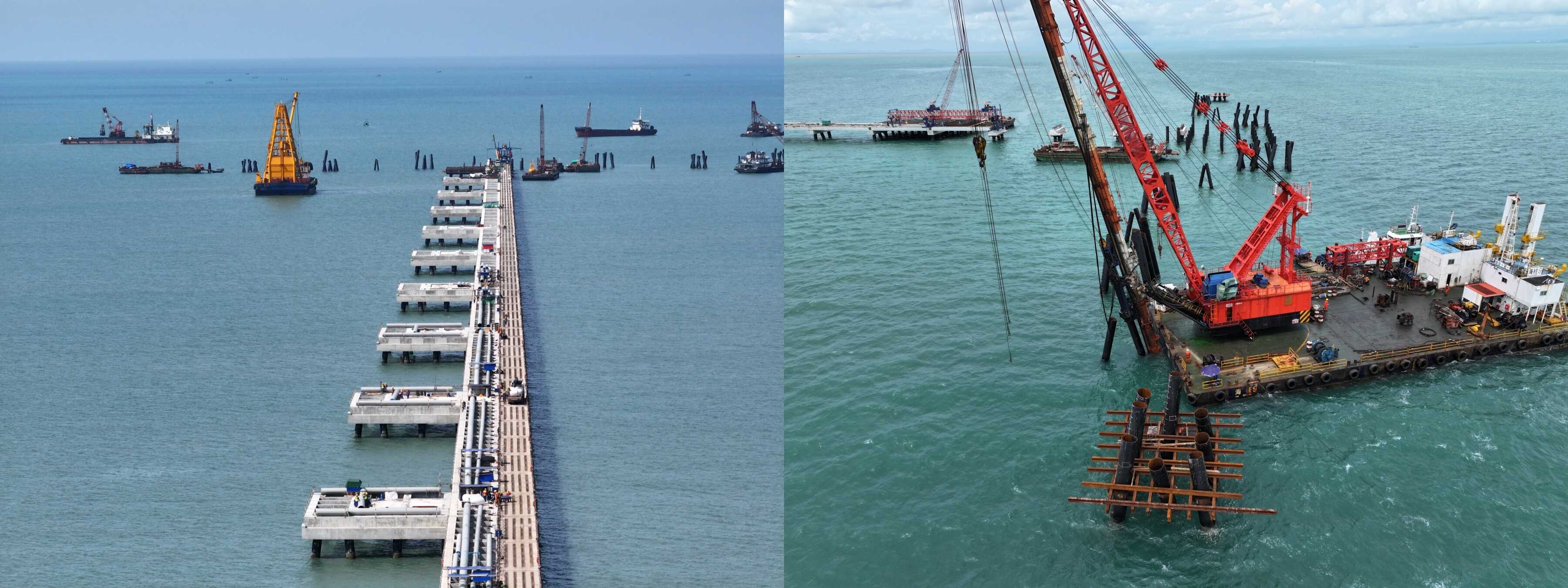

项目引桥总长1970米,共安装空心板401榀、T型梁216榀,合计617榀梁板。项目部充分发挥大型架桥机设备作业优势,合理调配人机资源,于2026年1月3日完成首榀梁板安装,经过近5个月连续奋战,于5月29日完成全部梁板安装,实现引桥全线贯通,为后续上部结构及附属设施施工全面铺开扫清障碍。

两大重要施工节点如期落地,是项目高效履约攻坚的重要里程碑。中海总局项目团队将始终绷紧安全生产与工程质量两根弦,精细化管控施工全过程,高标准、高质量推进后续各项施工任务,确保项目如期建成投产。
